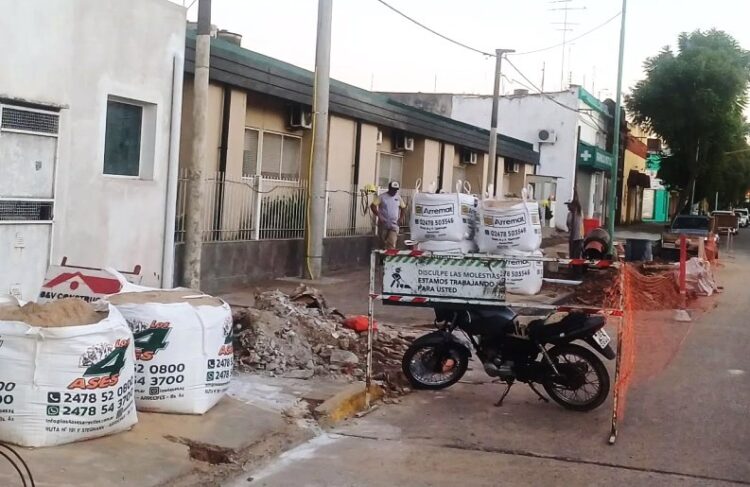

Mediante el Sistema de Boletines Oficiales publicado el pasado 28 de abril por el Gobierno de la Provincia de Buenos Aires, se conoció un decreto de la Municipalidad de Arrecifes, firmado el pasado 10 de marzo por el intendente Fernando Bouvier, mediante el cual se otorga una nueva prórroga para la finalización de la obra de la nueva Guardia del Hospital Santa Francisca Romana.
La fecha original de la entrega de la obra terminada era el 31 de marzo de 2024, pero a poco de asumir en su cargo, el intendente Bouvier informó que el convenio con la empresa constructora estaba caído y que debían volver a negociar los términos para continuar con la obra.
En ese momento se le otorgó a la firma una extensión de plazo de trabajos de 180 días, que claramente no alcanzaron. Fue así que en enero, la empresa Bethel Servicios Integrales, responsable de la edificación en el frente del nosocomio local, solicitó otra prórroga de 60 días más, que también se le autorizó mediante decreto.
En tanto, el 10 de marzo, en un nuevo pedido de la firma, se le dieron otros 120 días para que pueda terminar la nueva Guardia. De acuerdo a esto, la obra debería estar finalizada antes de las elecciones.
EL ÚLTIMO DECRETO CONOCIDO
Decreto Nº132/25
Arrecifes, 10/03/2025
Visto
La obra denominada “Ampliación de Guardia Hospital Municipal Santa Francisca Romana”, la que se encuentra en ejecución en el edificio del referido nosocomio, el Decreto Nro. 68/25 y la presentación efectuada mediante Expediente Administrativo Nro. 243.009/25, por el Sr. Martín SELLARO, en representación de la empresa Bethel Servicios Integrales S.R.L., CUIT 30-71646651-1, adjudicataria de la obra antes indicada, y;
Considerando
Que,en el Expediente Administrativo Nro.243.3009/25 el Sr. Martín SELLARO, en representación de la empresa Bethel Servicios Integrales S.R.L., solicita una nueva prórroga,para la culminación de la obra, por el término de ciento veinte (120) días.
Que, fundamentan tal solicitud en la demora en la entrega de los materiales de terminación, tales como vidrios, accesorios sanitarios, artefactos de iluminación y materiales para gases medicinales, modificaciones en el proyecto orientado a optimizar el funcionamiento del edificio,como el acceso de ambulancias, readaptación de la abertura de ingreso y modificaciones de baños, los cuales provocan ajustes en la compra de materiales y en consecuencia, retrasos en sus entregas, y por último las interferencias con instalaciones existentes del Hospital, cuya resolución dependió de terceros (Gases medicinales), siendo estas vitales para el avance de obras.
Que, de acuerdo al informe del Secretario de Obras y Servicios Públicos, Arq. Rubén OROZCO, la pretensión de la adjudicataria resulta atendible.
Que, la Administración encuentra validos los motivos para hacer lugar a la extensión del plazo de ejecución de obra, y como razonables las justificacionesesgrimidas.
Que, a los fines de hacer efectiva la decisión, por todo lo aquí expuesto, debe dictarse el acto administrativo correspondiente.
EL INTENDENTE MUNICIPAL DE ARRECIFES
DECRETA
ARTÍCULO 1º:Dispónese una extensióndel plazo de ejecución de obra de ciento veinte (120)días, contados a partir del vencimiento de la anterior prórroga otorgada por Decreto Nº 68/25, para la ejecución de la obra “Ampliación de Guardia Hospital Municipal Santa Francisca Romana”, la que se encuentra en ejecución en el edificio del referido nosocomio.
ARTÍCULO 2º:Comuníquese, publíquese, regístrese y archívese.
FIRMADO:
DR. JUAN FERNANDO BOUVIER – INTENDENTE MUNICIPAL
SR. RUBÉN DARÍO OROZCO – SEC. DE OBRAS Y SERVICIOS PÚBLICOS
